রাজধানীর উত্তরা থেকে মতিঝিল পর্যন্ত চলবে দেশের প্রথম মেট্রোরেল। আগামী ১৬ ডিসেম্বর এটি চালু করার চেষ্টা চালিয়ে যাচ্ছেন প্রকল্প সংশ্লিষ্টরা। ইতোমধ্যেই মেট্রোরেলের প্রথম চালানের কোচগুলো আসা শুরু হয়েছে। দ্বিতীয় সেটের বগিও জাপানের কোবে সমুদ্রবন্দরে বুধবার (২১ এপ্রিল) জাহাজে ওঠানো শেষ হয়েছে।

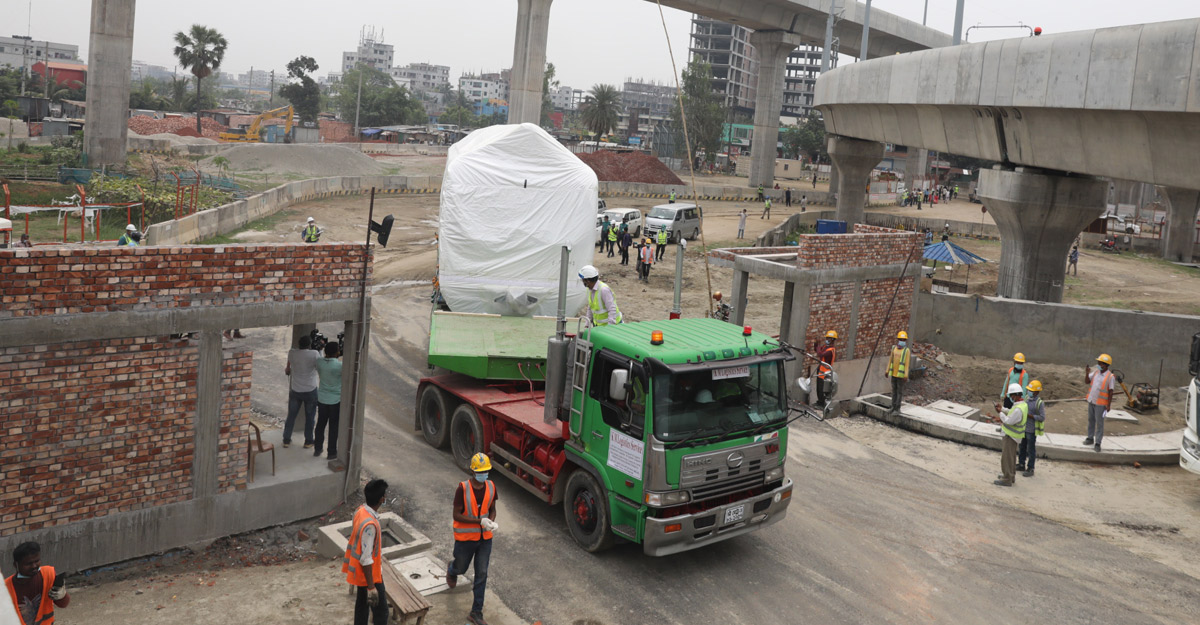

প্রথম উড়াল মেট্রোরেলের জন্য মোট ২৪ সেট ট্রেন আনা হবে। একটি ট্রেনে ৬টি করে কোচ থাকবে। তারমধ্যে বুধবার ছয় কোচ বিশিষ্ট প্রথম মেট্রোরেল ট্রেন সেট ঢাকার উত্তরার দিয়াবাড়ি ডিপোর নবনির্মিত ডিএমটিসিএল জেটিতে পৌঁছেছে। আগামী ১৬ জুনের মধ্যে দ্বিতীয় সেটটি বাংলাদেশের মোংলা বন্দর হয়ে উত্তরার ডিপোতে পৌঁছাবে।

তৃতীয় ও চতুর্থ সেটের শিপমেন্টের সম্ভাব্য তারিখ ১১ জুন। সেগুলো পৌঁছানোর কথা রয়েছে ১৩ আগস্টের মধ্যে। পঞ্চম ট্রেন সেট জাপান থেকে শিপমেন্টের সম্ভাব্য তারিখ চলতি বছরের ১৬ জুলাই এবং বাংলাদেশে পৌঁছানোর সম্ভাব্য তারিখ ১৭ সেপ্টেম্বর।

মেট্রোরেলের জন্য মোট ২৪ সেট ট্রেনে মোট ১৪৪টি কোচ আনা হবে। ৬ কোচের প্রতিটি ট্রেনে যাত্রী পরিবহনের ধারণ ক্ষমতা ২৩০৮ জন।

বৃহস্পতিবার সকালে নিজ বাসভবন থেকে ভিডিও কনফারেন্সে যুক্ত হয়ে সড়ক পরিবহন ও সেতুমন্ত্রী ওবায়দুল কাদের প্রকল্পের অগ্রগতির সর্বশেষ অবস্থা তুলে ধরেন।

এসময় ওবায়দুল কাদের বলেন, বাংলাদেশের প্রথম মেট্রোরেলের নির্মাণ কাজের সার্বিক অগ্রগতি শতকরা ৬১.৪৯ ভাগ। প্রথম পর্যায়ে নির্মাণের জন্য নির্ধারিত উত্তরা তৃতীয় পর্ব থেকে আগারগাঁও অংশের পূর্ত কাজের অগ্রগতি ৮৩.৫২ শতাংশ।

তিনি জানান, ইলেকট্রিক্যাল ও মেকানিক্যাল সিস্টেম এবং রোলিং স্টক ডিপো ইকুইপমেন্ট সংগ্রহ কাজের সমন্বিত অগ্রগতি শতকরা ৫২.২২ ভাগ।

ডিএমটিসিএলের ব্যবস্থাপনা পরিচালক এম এ এন ছিদ্দিক ঢাকা পোস্টকে বলেন, স্বাস্থ্যবিধি মেনে করোনাকালেও আমরা প্রকল্পের কাজ এগিয়ে নিচ্ছি। প্রথম চালানে আসা বগিগুলো উত্তরার দিয়াবাড়িতে ডিপো এলাকার রেলপথে স্থাপন করা হচ্ছে।

সর্বশেষ অগ্রগতি প্রতিবেদন থেকে জানা গেছে, প্রকল্পের ডিপো এলাকার ভূমি উন্নয়ন কাজ নির্ধারিত সময়ের ৯ মাস আগে শেষ করায় সরকারের ৭০ কোটি ৫৮ লাখ টাকা সাশ্রয় হয়েছে। ডিপোর অভ্যন্তরে নির্মাণের জন্য নির্ধারিত মোট ৫২টি অবকাঠামোর মধ্যে ১৩টি অবকাঠামোর নির্মাণ কাজ শেষ হয়েছে।

প্রথম পর্যায়ে নির্মাণের জন্য নির্ধারিত ১১.৭৩ কিলোমিটার ভায়াডাক্ট সম্পূর্ণ অংশের ইরেকশন গত ২৮ ফেব্রুয়ারি শেষ হয়েছে। মোট ২০.১০ কিলোমিটারের মধ্যে ১৩.৯৭ কিলোমিটার ভায়াডাক্টের ইরেকশন শেষ হয়েছে। এছাড়া ১৬টি মেট্রোরেল স্টেশনের নির্মাণ কাজ চলছে। ডিপোর অভ্যন্তরে রেললাইন স্থাপনের কাজ শেষ হয়েছে। ভায়াডাক্টের ওপরে ইতিমধ্যে ৯ কিলোমিটার রেললাইন বসানো হয়েছে।
